Centrala de la Mintia, între declarații optimiste și șantier: de la „First Fire” la 1.700 MW – un proces lung și riguros în care execuția este decisivă. Vocea constructorului

Publicat pe Categorii Opinii / Analize, Semnal
Prima Pagina Actual Semnal Centrala de la Mintia, între declarații optimiste și șantier: de la „First Fire” la 1.700 MW – un proces lung și riguros în care execuția este decisivă. Vocea constructorului

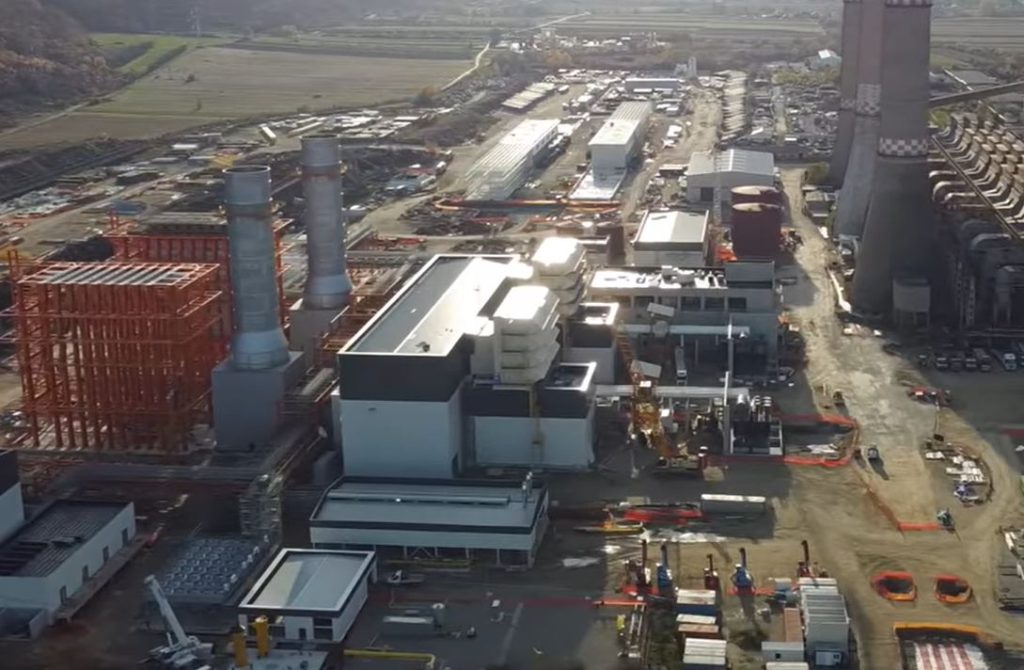

Mobilizare generală, vizite oficiale succesive, declarații optimiste și un calendar ambițios – acesta este tabloul conturat în ultimele zile pentru centrala electrică cu ciclu combinat de la Mintia

„Prima turbină pe gaz a centralei electrice Mass Mintia va intra în probe până în luna iunie, iar cea de-a doua până în luna august”, au anunțat reprezentanții companiei, în timpul vizitei oficialilor de la București. În paralel, reprezentanții Transelectrica au indicat că prima turbină „urmează să fie racordată la rețea în mai puțin de o lună”.

La rândul său, secretarul de stat în Ministerul Energiei, Casian Nițulescu, a precizat că, după testarea primelor două turbine, acestea „vor fi operaționale la începutul lunii octombrie”, urmând să livreze în Sistemul Energetic Național 1.097 MW.

O declarație optimistă a avut și ministrul Energiei, Bogdan Ivan: „România produce energie și eu mă țin de planul prin care țara noastră devine independentă energetic! La Mintia construim cea mai mare centrală pe gaz din această parte a Europei: 1700 MW putere instalată”.

Sursă foto: Economica.net

O imagine de pe șantier este prezentată de Toth Laurențiu, Operator CND la Energomontaj, implicat direct în proiect prin subcontractorul SAEM Energomontaj. „Se vorbește mult în ultima vreme despre «marea pornire» de la Mintia. Ca om care lucrează zi de zi aici, împreună cu echipa mea de la SAEM Energomontaj, în calitate de subcontractori ai AVAX, simt nevoia să aduc puțină claritate tehnică peste zvonurile care circulă”, scrie acesta pe pagina lui de facebook.

„Este adevărat, se fac pregătiri pentru «First Fire» (prima aprindere) la prima turbină Siemens. Dar, atenție! În terminologia noastră, asta înseamnă teste de punere sub tensiune, verificări mecanice, probe de automatizare și reglaje inițiale. Este un pas important, dar este doar o mică piesă din puzzle. Pentru ca o centrală de o asemenea anvergură (1700 MW) să funcționeze la randamentul promis de peste 64%, nu e suficient să pornești turbinele pe gaz”, explică specialistul.

„Oricât de mult am trage noi, realitatea din teren arată că aceste cazane – recuperatoare (HRSG), care recuperează căldura și produc aburul necesar pentru a doua etapă de generare – sunt departe de a fi finalizate. Este o muncă titanică, de precizie, care nu se face peste noapte prin decrete sau comunicate de presă”, transmite reprezentantul Electromontaj.

După finalizarea montajului, urmează etapa cea mai complexă: verificările CND, probele hidraulice, izolațiile, automatizările, cablajele, probele la rece și la cald. De multe ori, exact partea aceasta consumă cel mai mult timp, spune Toth.

Această fază este esențială pentru siguranță și performanță, fiind decisivă pentru punerea în funcțiune reală.

Într-un comunicat de presă, Transelectrica precizează că Mass Global Energy se confruntă cu o serie de provocări operaționale esențiale, care includ finalizarea lucrărilor în instalațiile proprii aferente TG1, realizarea testelor tehnologice, asigurarea personalului autorizat pentru operare, precum și integrarea completă a echipamentelor în sistemele SCADA ale dispecerului energetic.

Pornirea va fi etapizată. Este foarte posibil să vedem anumite turbine sau anumite instalații funcționând înaintea altora, în timp ce restul șantierului va continua și în 2027, precizează Toth.

Toți cei implicați în realizarea proiectului au un obiectiv final – o centrală de 1.700 MW funcțională la începutul lui 2027. Dincolo de declarațiile oficiale optimiste, realitatea din teren arată că este de parcurs un proces lung și riguros, în care execuția este cea care contează, între „First Fire” și 1.700 MW livrați constant în sistem.
