Hidroelectrica mizează pe diversificare: peste 1 miliard de lei în 2026 pentru proiecte hidro, energie solară, stocare, retehnologizare și modernizare. Ritmul investițiilor, influențat de factori externi

Publicat pe Categorii Semnal
Prima Pagina Actual Semnal Hidroelectrica mizează pe diversificare: peste 1 miliard de lei în 2026 pentru proiecte hidro, energie solară, stocare, retehnologizare și modernizare. Ritmul investițiilor, influențat de factori externi

Hidroelectrica și-a propus pentru acest an un buget de 202 milioane de lei pentru proiectele majore de dezvoltare hidro și alte 165 milioane de lei pentru investiții în energie solară și stocare, în vederea diversificării portofoliului de producție și reducere a dependenței de variabilitatea hidrologică. Totodată, compania are prevăzut un buget de 655 milioane de lei pentru proiecte de retehnologizare și modernizare.

Strategia companiei marchează o etapă importantă în transformarea Hidroelectrica dintr-un producător dominant de hidroenergie într-un operator integrat de energie verde, cu un mix flexibil și adaptabil, capabil să răspundă atât provocărilor climatice, cât și nevoii de securitate energetică, se prezintă în raportul Directoratului pentru primul trimestru 2026.

În zona proiectelor hidro, compania continuă dezvoltarea unor investiții strategice precum AHE Pașcani, unde lucrările se desfășoară conform graficului, fără constrângeri majore care să afecteze termenul de finalizare.

La AHE Răstolița, însă, proiectul rămâne afectat de suspendarea acordului de mediu și a Hotărârii de Guvern privind scoaterea terenurilor din fondul forestier, pe fondul litigiilor aflate în instanță. În plus, dificultățile sunt amplificate de insolvența antreprenorului general, Hidroconstrucția SA, și de lipsa unui proiectant general.

Un alt proiect important, AHE Surduc-Siriu, avansează prin contractele aflate în derulare pentru baraj, nodul de presiune și aducțiune. Emiterea acordului de mediu pentru barajul Surduc reprezintă un pas semnificativ, deși proiectul rămâne condiționat de soluționarea acțiunilor în instanță privind autorizațiile de construire.

În cazul amenajării hidroenergetice a râului Jiu pe sectorul Livezeni-Bumbești, Hidroelectrica derulează contractele pentru racordarea la Sistemul Energetic Național și a recepționat expertizele tehnice pentru echipamente. Proiectul este însă influențat de litigii privind acordul de mediu și de dificultățile de obținere a autorizațiilor de construire.

Și proiectul AHE Olt Defileu – sectorul Cornetu-Avrig continuă într-un context complex, marcat de suprapunerea cu proiectul Autostrăzii A1, constrângeri privind racordarea la SEN și lipsa acordului de mediu și a hotărârilor de expropriere.

În paralel, Hidroelectrica avansează cu proiecte precum Cerna-Belareca, Bistra-Poiana Mărului, Cerna-Motru-Tismana etapa II și CHE Vânători, aflate în diverse stadii de autorizare, contractare sau execuție.

Hidroelectrica va accelera investițiile în energie fotovoltaică și stocare. Printre proiectele aflate în implementare se numără CEF Tudor Vladimirescu, cu o putere instalată de aproape 46 MW și o producție estimată la peste 59 GWh anual. Procedura de atribuire a contractului EPC este însă contestată la CNSC.

În județul Hunedoara, proiectul fotovoltaic Țara Hațegului, cu o capacitate de 8,9 MW, a intrat în faza efectivă de implementare, după obținerea autorizației de construire și a deciziei de scoatere din circuitul agricol.

Hidroelectrica dezvoltă și proiectul pilot „Nufărul”, un sistem flotant de panouri fotovoltaice cu o capacitate de 10 MWp, pentru care au început lucrările de execuție și organizare de șantier.

Totodată, compania continuă implementarea proiectului ROOFTOP pe sectorul mijlociu și inferior al râului Olt, care presupune instalarea de panouri fotovoltaice și soluții de optimizare energetică în centralele existente.

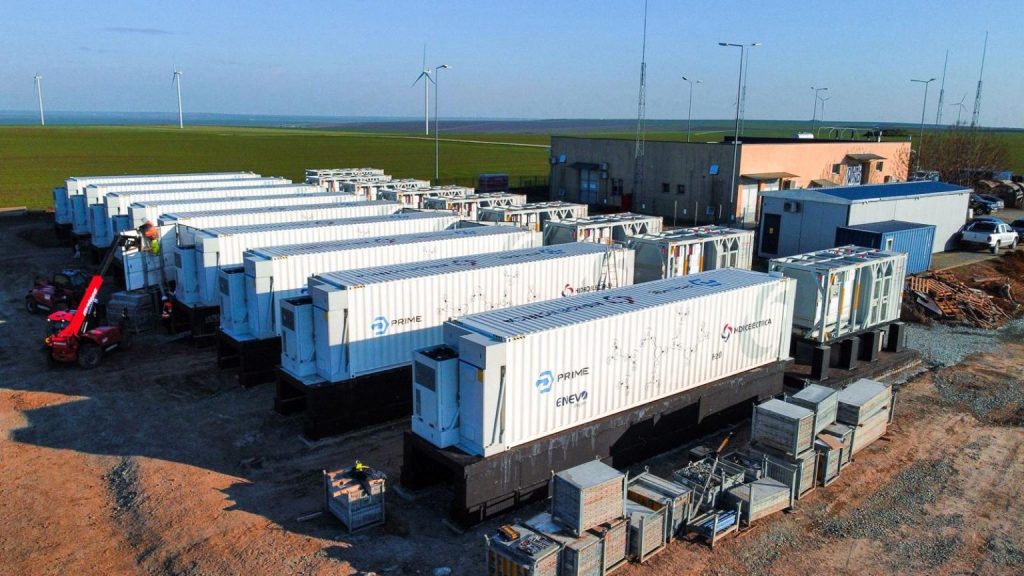

În zona stocării energiei, proiectul de baterii de la Porțile de Fier II, cu o capacitate de 256 MWh, se află în procedură de achiziție, iar instalația Li-ion din Parcul Eolian Crucea Nord, cu o capacitate de 72 MWh, este deja în execuție și are termen de finalizare în martie 2027.

Compania pregătește și alte proiecte strategice de stocare, inclusiv instalații BESS la Retezat, Ruieni și Tudor Vladimirescu, precum și un proiect amplu de sisteme fotovoltaice flotante pe sectorul inferior al Oltului, cu integrarea unor capacități de stocare de până la 800 MWh.

Hidroelectrica a alocat în 2026 un buget de 655 milioane de lei pentru retehnologizare și modernizare, dintre care 475 milioane lei pentru retehnologizare și 180 milioane lei pentru modernizare.

În primul trimestru al anului, investițiile în aceste proiecte au totalizat 39 milioane de lei, în creștere cu 74% comparativ cu aceeași perioadă din 2025.

Printre cele mai importante proiecte se află retehnologizarea CHE Stejaru, unde lucrările sunt împărțite pe mai multe obiective distincte, inclusiv centrala, nodul de presiune și stațiile de 110 kV și 220 kV.

De asemenea, continuă retehnologizarea AHE Vidraru, unul dintre cele mai importante proiecte strategice ale companiei, cu termen estimat de finalizare în 2031.

În derulare sunt și proiectele de retehnologizare de la CHE Râul Mare Retezat, stațiile de pompare Petrimanu, Lotru Aval și Jidoaia, precum și lucrările de reabilitare a ecluzei române din cadrul SHEN Porțile de Fier I.

Investițiile, afectate de constrângeri externe

Conducerea Hidroelectrica prercizează, în documentul citat, că ritmul execuției investiționale este influențat semnificativ de factori externi precum întârzierile în emiterea acordurilor de mediu, suspendarea unor autorizații, litigiile aflate în instanță, procedurile de achiziție prelungite sau lipsa hotărârilor de guvern privind exproprierile.

Printre dificultățile semnalate se numără și insolvența unor contractori, lipsa proiectanților generali și procedurile de achiziție anulate din cauza lipsei ofertanților sau a ofertelor peste valorile estimate.

Cu toate acestea, Directoratul Hidroelectrica susține că planul investițional își păstrează perspectivele de realizare, iar măsurile de remediere adoptate — de la relansarea procedurilor și actualizarea documentațiilor tehnice până la intensificarea dialogului cu autoritățile — vor permite accelerarea execuției proiectelor în perioada următoare.
